Das passierte in den vergangenen Tagen auf der Baustelle.
Tal- und Bergstation

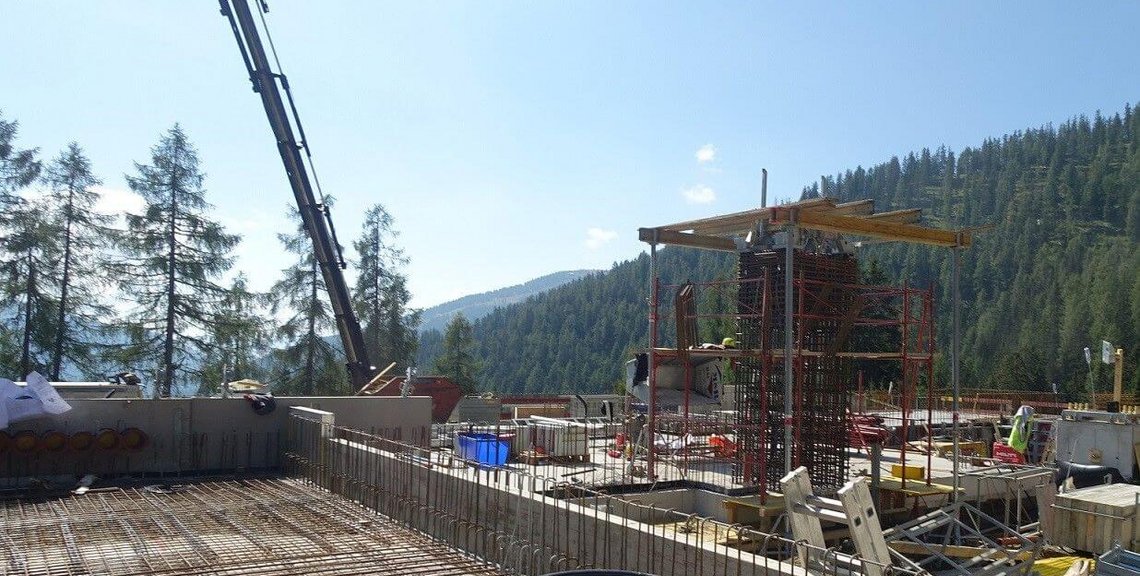

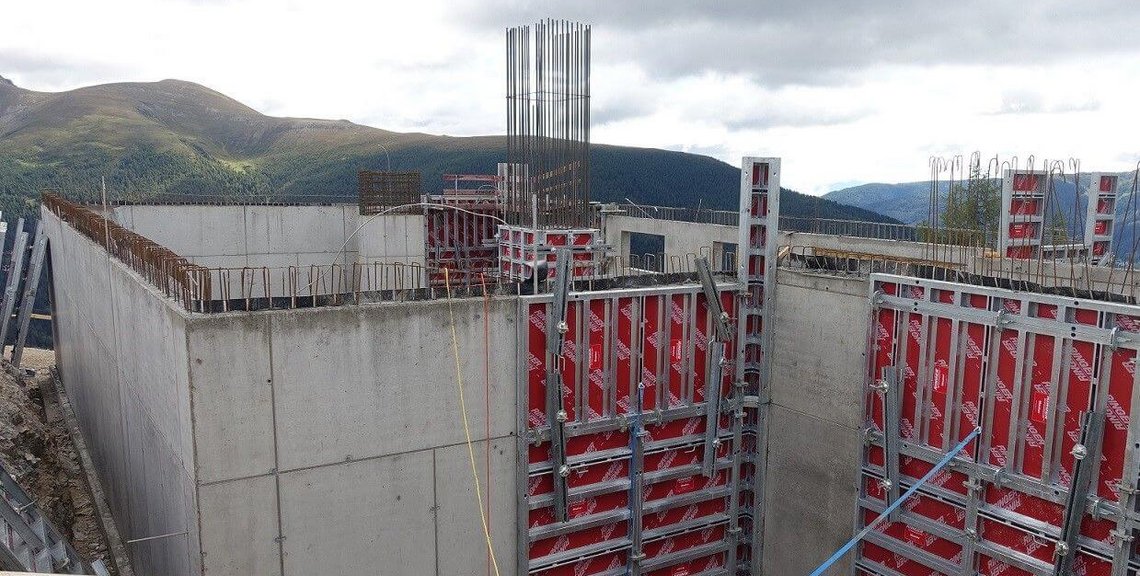

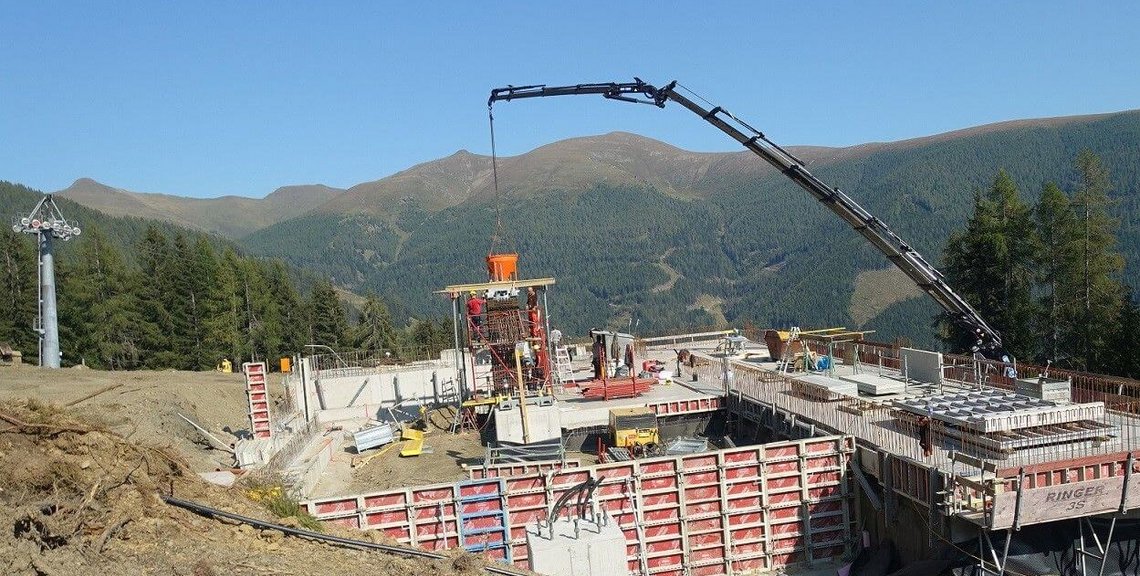

Die Hochbauarbeiten laufen auf Hochtouren. Die Betondecken werden gerade fertig betoniert. In der Talstation beginnt bereits der Bau der öffentlichen WC-Anlagen. Bei der Bergstation sind die ersten Steher für die Ein- und Ausfahrt der Fahrbetriebsmittel schon vorhanden.
Trasse

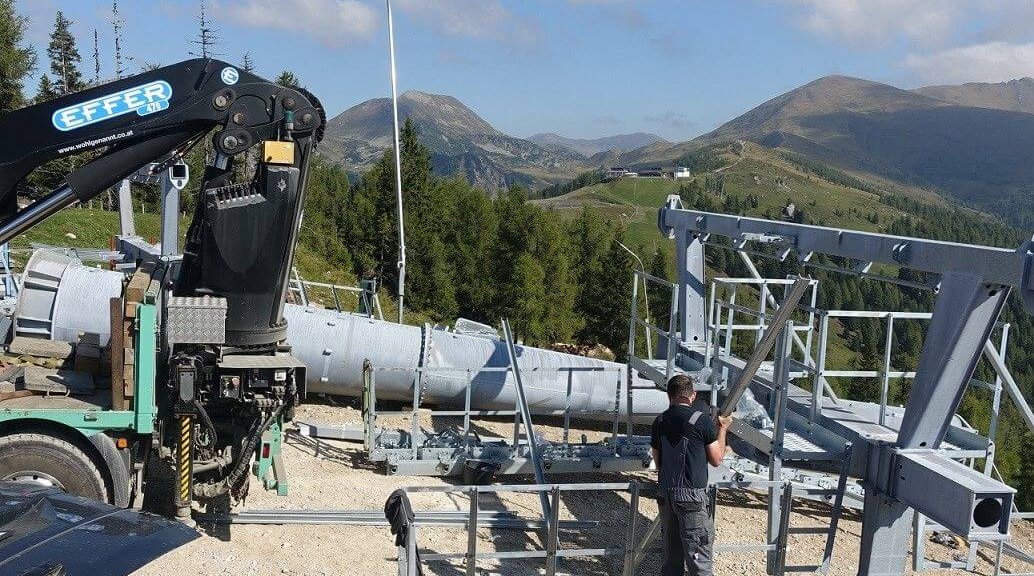

In den letzten Tagen erfolgten die nächsten wichtigen Schritte auf der Baustelle der neuen kuppelbaren 6-er Sesselbahn Spitzeck. Die Seilbahnstützen sind nahezu fertig montiert. In Summe 8 Stück. Der Aufbau erfolgte mittels Autokran. Die Höhe der Stützen variiert zwischen 15 bis 19 Meter.
Piste & Schneeanlage

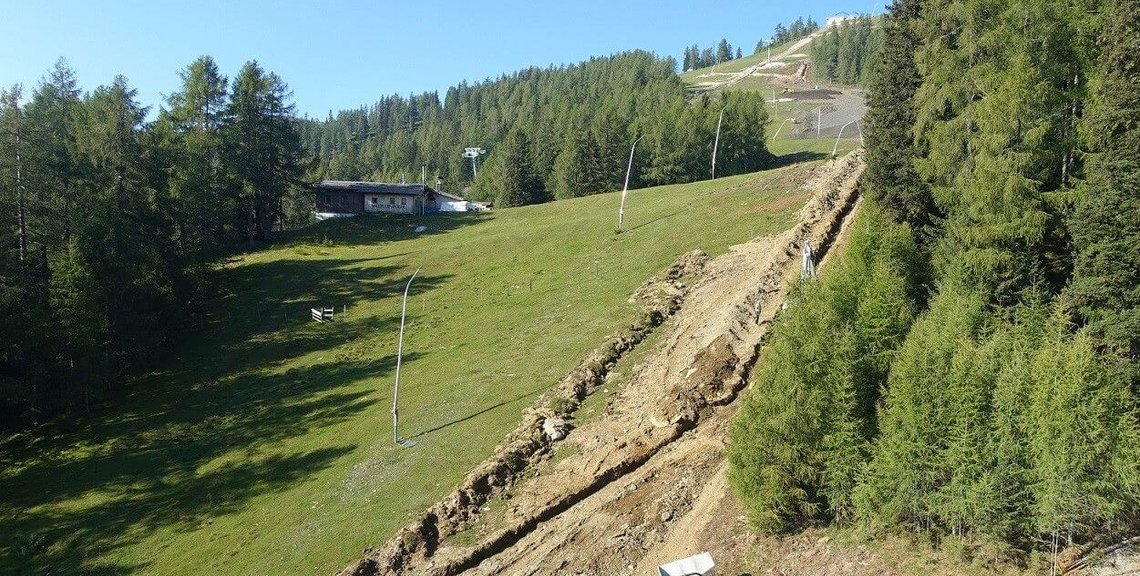

Die Grabarbeiten für die Stromversorgung der zukünftigen Talstation sind gut gestartet. Der Kabelzug wird teilweise von den Mitarbeitern der Bad Kleinkirchheimer Bergbahnen erledigt. Der Kabelgraben ist ca. 1 m tief und wird mit Kabelsand ausgelegt. Auf eine Länge von 500 Metern werden Energiekabel, LWL Kabel, Signalkabel, ein Kabelwarnband und eine Erdung gelegt.
